März – Mai 2025

Etappe 2

Arbeiten *

  • Rückbau des Belags und Abbruch- sowie Vorbereitungsarbeiten an den beiden zweiten Hauptträgerhälften über dem ersten Untergeschoss

  • Abtragen der Betondecke über dem Träger durch Hochdruckjetting

  • Ausbau des Trägers mittels Bohrungen und Schnitten

  • Neuerstellung des armierten Betonträgers

  • Abdichtungsarbeiten

  • Wiederinstandsetzung der Platzflächen und Bereiche im Parking

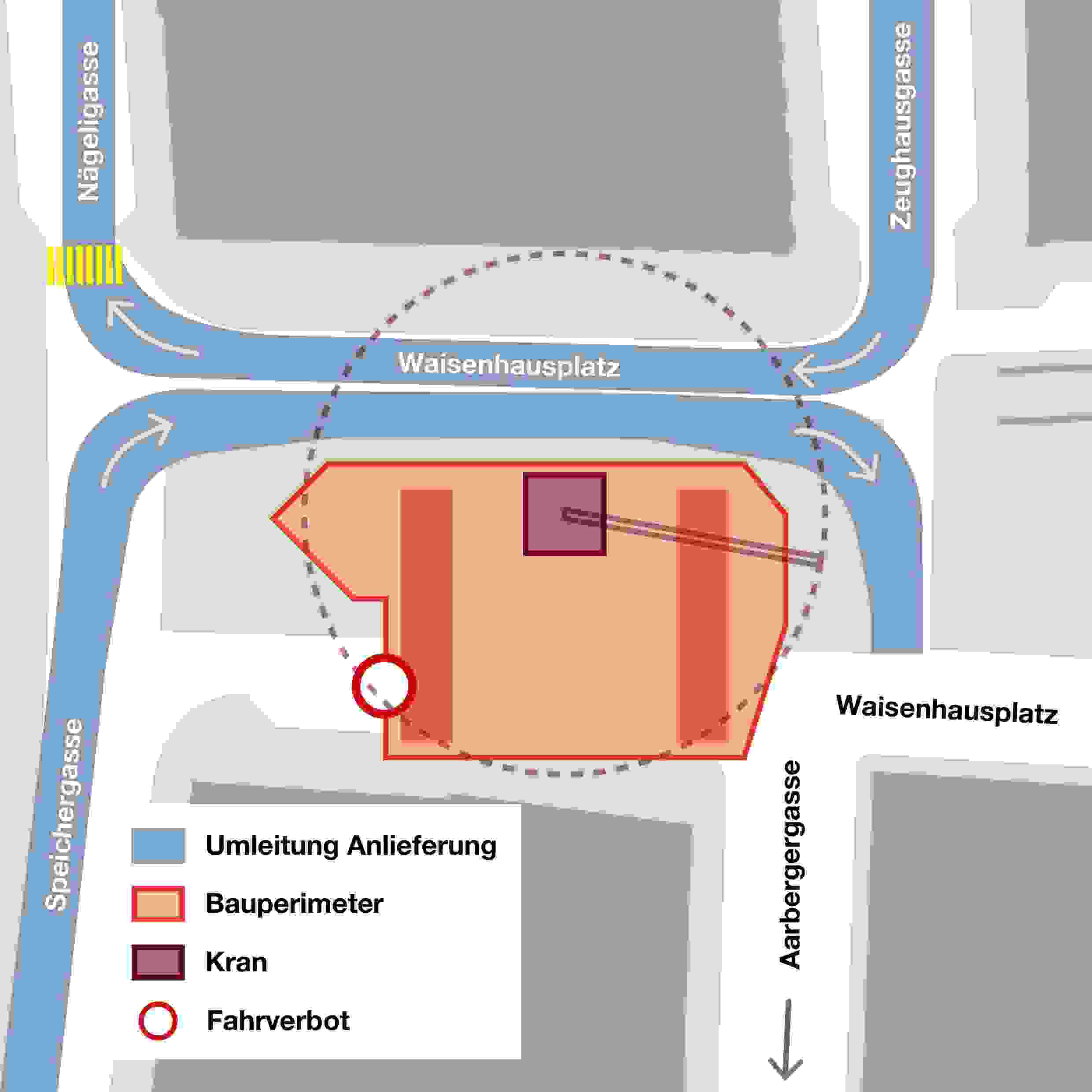

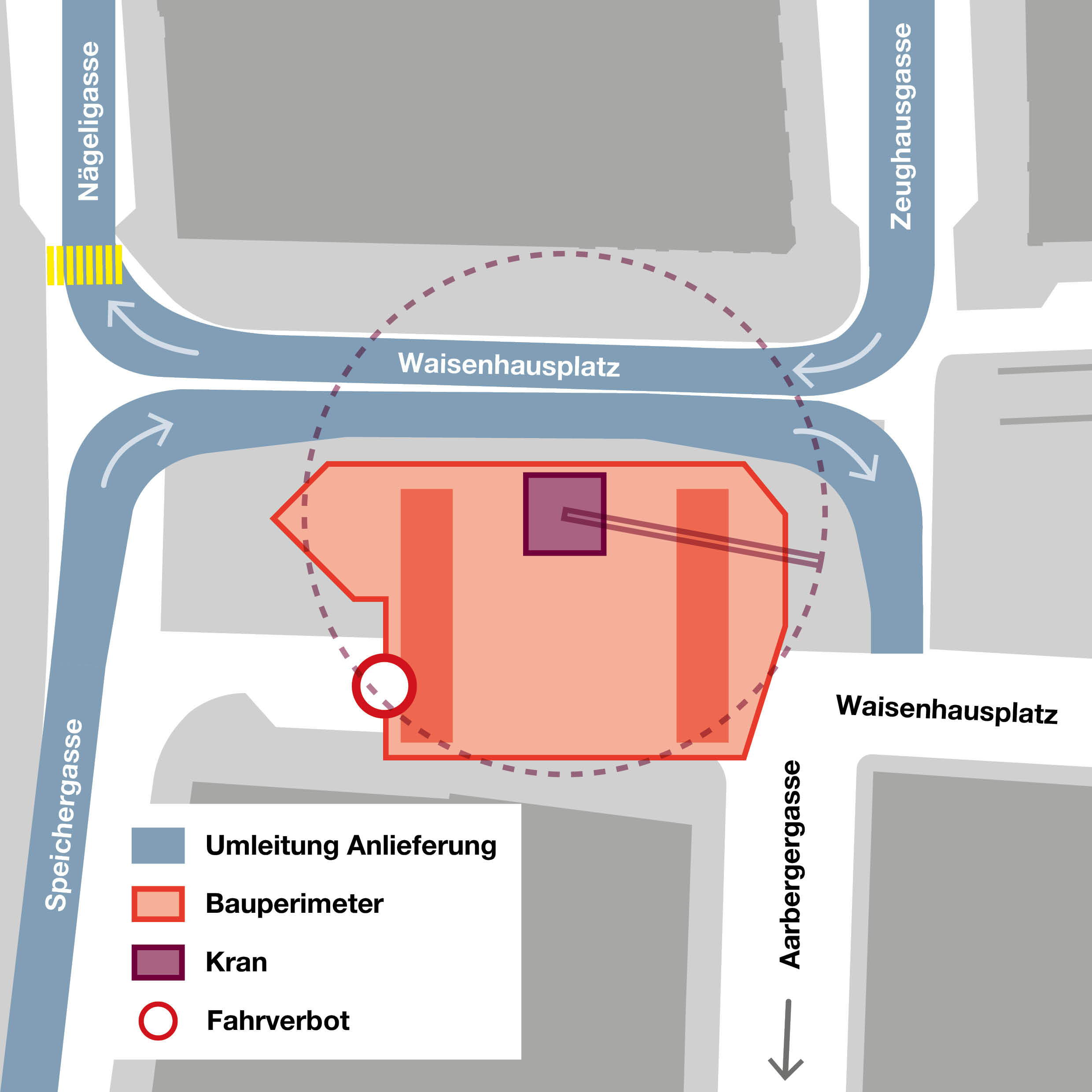

Anlieferung
Die Wegfahrt Zeughausgasse über Waisenhausplatz ist verändert. Die restlichen Anlieferungsmöglichkeiten bleiben unverändert.

Velo und Fussverkehr
Ab der Kreuzung Aarbergergasse/Waisenhausplatz ist kein Passieren möglich. Der Fuss- und Veloverkehr weicht auf die gegenüberliegende Seite des Waisenhausplatzes aus.

* Die Arbeiten an den Trägern beinhalten in jeder Etappe folgende Arbeitsschritte




Rückbau des Belags:

Zuerst wird der bestehende Belag abgetragen. Dies geschieht durch Fräs- und Abbrucharbeiten, um die darunterliegende Betondecke und die Träger freizulegen.


Abtragen der Betondecke über dem Träger durch Hochdruckjetting:

Die Betondecke wird durch Hochdruckwasserstrahlen (Hochdruckjetting) abgetragen. Diese Methode nutzt Wasser unter sehr hohem Druck, um den Beton präzise und ohne Schäden an der Armierung und den angrenzenden Bauteilen zu entfernen.


Ausbau des Trägers mittels Bohrungen und Schnitten:

Der bestehende Träger wird mittels Kernbohrungen und präzisen Schnitten zerlegt und ausgebaut. Diese Ausbaumethode minimiert Erschütterungen und strukturelle Schäden an benachbarten Bauteilen und angrenzenden Gebäuden.


Neuerstellung des armierten Betonträgers:

Anschliessend wird der neue, tragende Betonträger erstellt. Dazu wird zunächst die Bewehrung eingesetzt, bevor der Beton eingebracht und verdichtet wird.


Abdichtungsarbeiten:

Nach der Aushärtung und -trocknung des neuen Trägers werden die Abdichtungsarbeiten durchgeführt, um das Bauwerk vor Feuchtigkeit und Wasserinfiltration zu schützen.


Belagseinbau / Instandstellung Platz:

Zum Abschluss der Sanierung wird der Fahrbahnbelag wieder ergänzt und die Etappe ist abgeschlossen.
