Mitte Juni – Ende August 2026
Etappe 8
Arbeiten *
Rückbau des Belags und Abbruch- sowie Vorbereitungsarbeiten am dem Endträgerstück über dem ersten Untergeschoss im Bereich des Meret-Oppenheim-Brunnens/ Speichergasse
Abtragen der Betondecke über dem Träger durch Hochdruckjetting
Ausbau des Trägers mittels Bohrungen und Schnitten
Neuerstellung des armierten Betonträgers
Abdichtungsarbeiten
Wiederinstandsetzung der Platzflächen und Bereiche im Parking

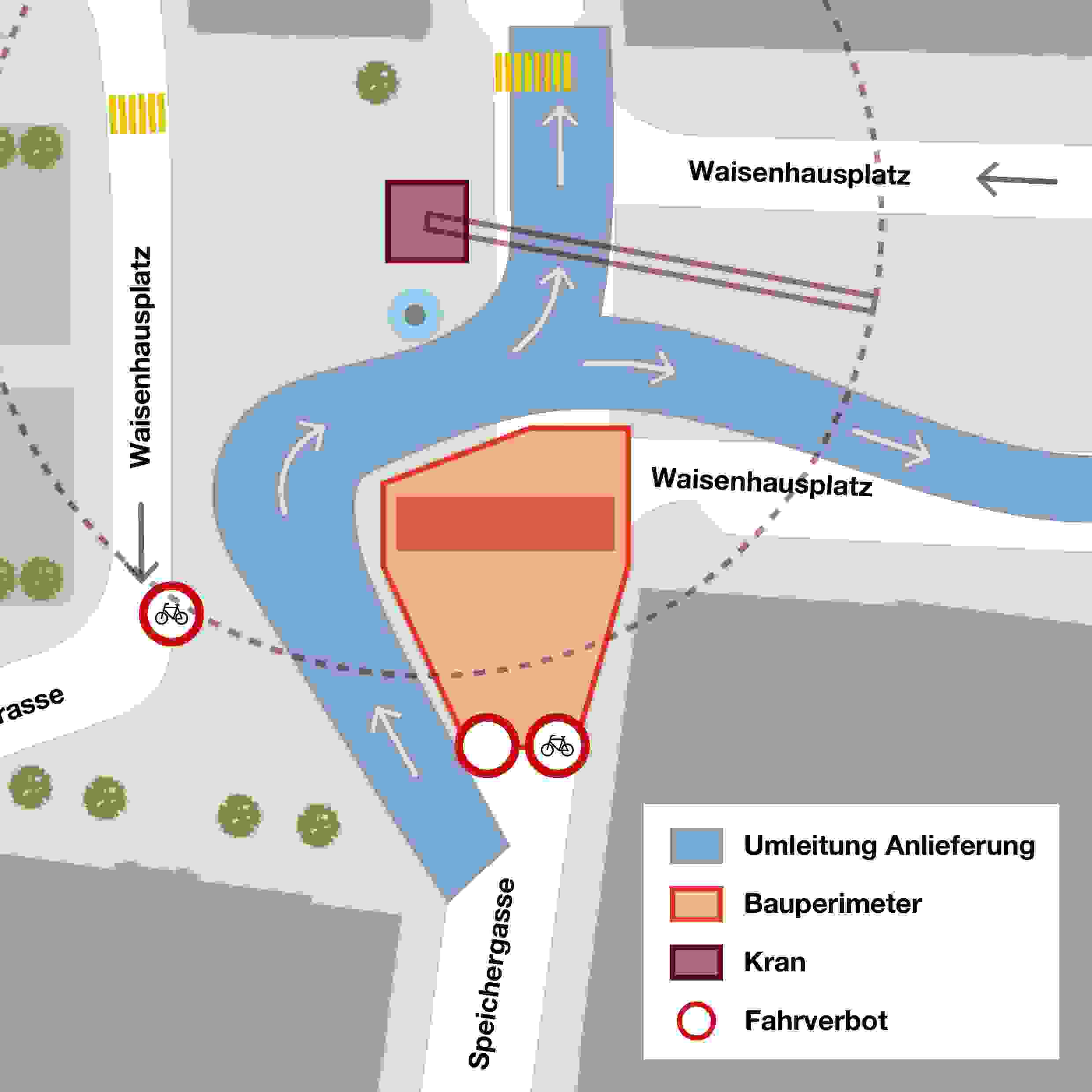

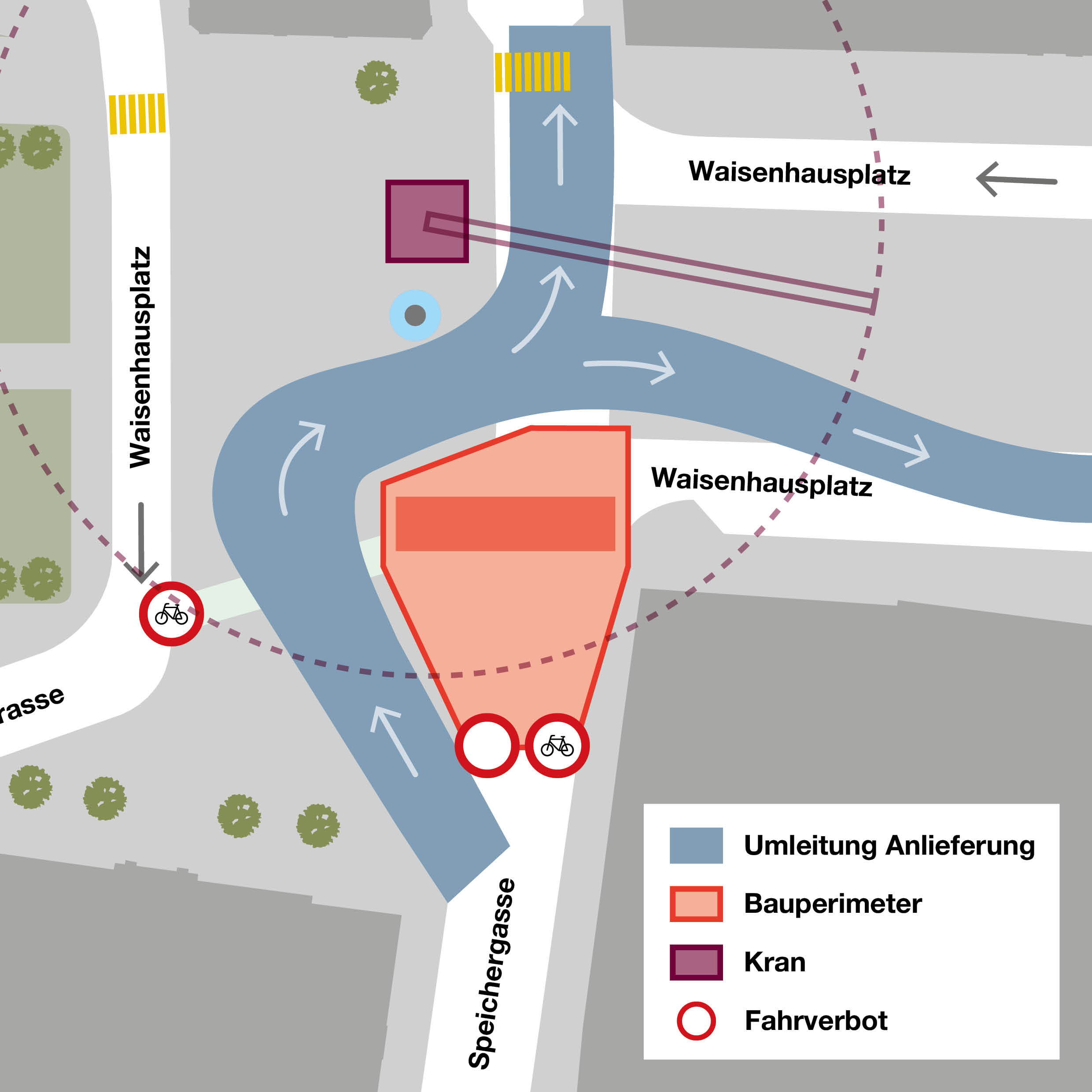

Anlieferung
Anlieferungsmöglichkeiten blieben unverändert.
Velo und Fussverkehr

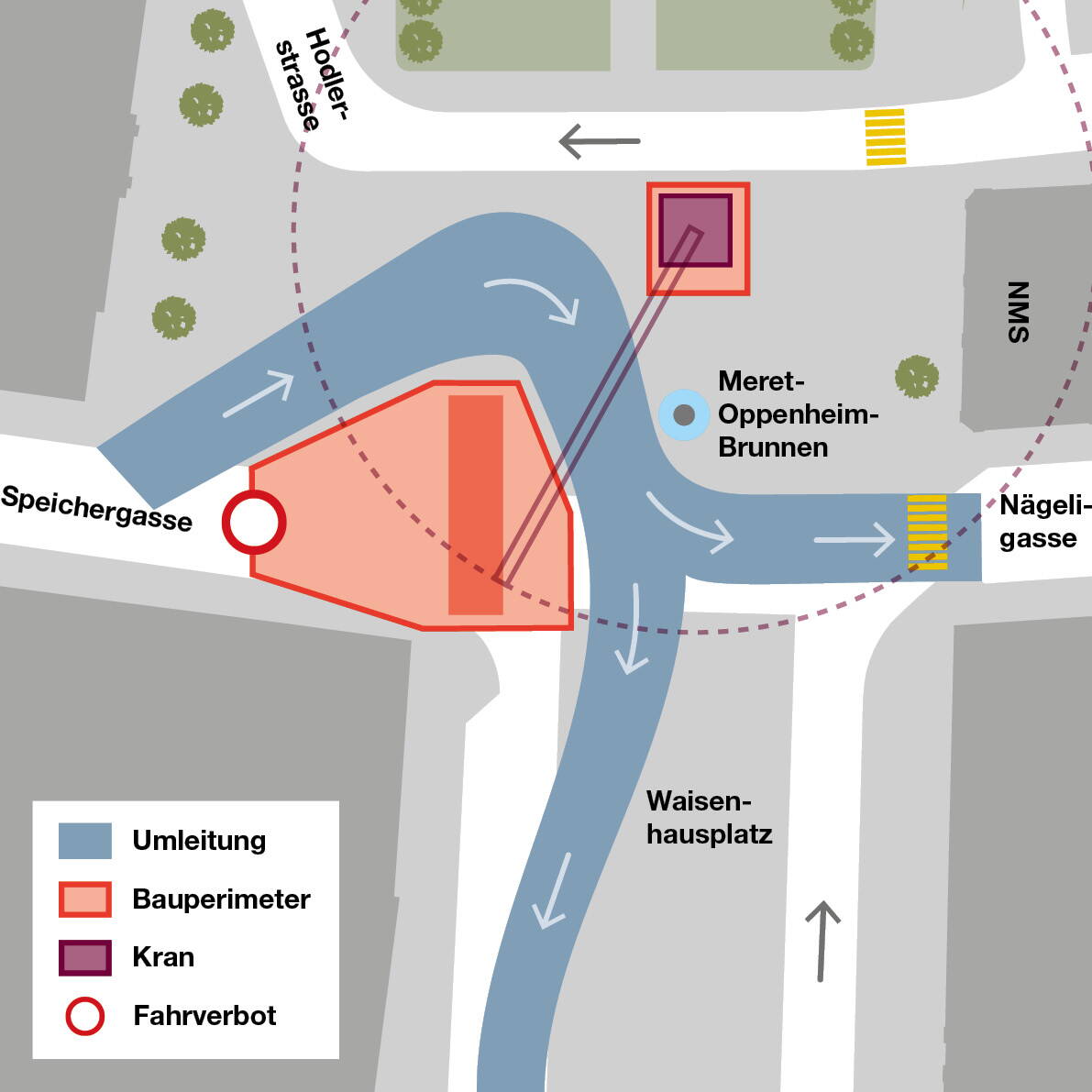

Das Queren im Bereich Meret-Oppenheim-Brunnen ist eingeschränkt.
* Die Arbeiten an den Trägern beinhalten in jeder Etappe folgende Arbeitsschritte
Rückbau des Belags:
Zuerst wird der bestehende Belag abgetragen. Dies geschieht durch Fräs- und Abbrucharbeiten, um die darunterliegende Betondecke und die Träger freizulegen.
Abtragen der Betondecke über dem Träger durch Hochdruckjetting:
Die Betondecke wird durch Hochdruckwasserstrahlen (Hochdruckjetting) abgetragen. Diese Methode nutzt Wasser unter sehr hohem Druck, um den Beton präzise und ohne Schäden an der Armierung und den angrenzenden Bauteilen zu entfernen.
Ausbau des Trägers mittels Bohrungen und Schnitten:
Der bestehende Träger wird mittels Kernbohrungen und präzisen Schnitten zerlegt und ausgebaut. Diese Ausbaumethode minimiert Erschütterungen und strukturelle Schäden an benachbarten Bauteilen und angrenzenden Gebäuden.
Neuerstellung des armierten Betonträgers:
Anschliessend wird der neue, tragende Betonträger erstellt. Dazu wird zunächst die Bewehrung eingesetzt, bevor der Beton eingebracht und verdichtet wird.
Abdichtungsarbeiten:
Nach der Aushärtung und -trocknung des neuen Trägers werden die Abdichtungsarbeiten durchgeführt, um das Bauwerk vor Feuchtigkeit und Wasserinfiltration zu schützen.
Belagseinbau / Instandstellung Platz:
Zum Abschluss der Sanierung wird der Fahrbahnbelag wieder ergänzt und die Etappe ist abgeschlossen.
